Kyon Energy baut 146,5-Megawatt-Speicher in Niedersachsen

Im Juli sollen die Arbeiten an dem Batteriespeicher am Umspannwerk Mehringen im Landkreis Nienburg/Weser beginnen. Die Anlage soll über 296 Megawattstunden Kapazität verfügen und im Oktober 2027 in Betrieb genommen werden.

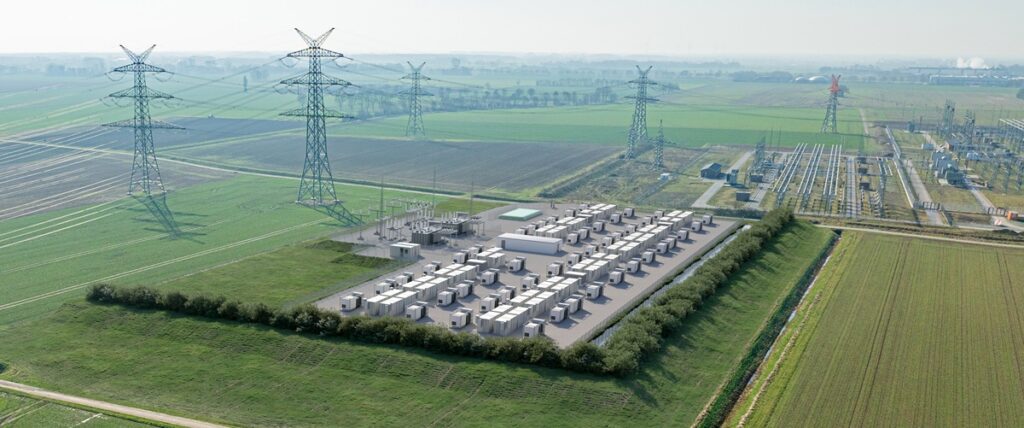

Das Umspannwerk in Mehringen gilt als wichtiger Knotenpunkt und daher als besonders gut geeignet für den Anschluss des Großspeichers. | Bild: Kyon Energy

Im Mai hat Kyon Energy in Nordrhein-Westfalen, Sachsen-Anhalt und Schleswig-Holstein mit dem Bau von drei Großspeichern begonnen, die zusammen über 273 Megawatt Leistung und 552 Megawattstunden Kapazität verfügen werden. Am Mittwoch teilte das Unternehmen den Baustart seines Batteriespeichers im niedersächsischen Mehringen mit. Die Anlage soll am dortigen Umspannwerk errichtet werden und nach Unternehmensangaben eine Leistung von 146,5 Megawatt sowie eine Speicherkapazität von 296 Megawattstunden erreichen.

Der Baustart ist für Juli beziehungsweise August 2026 vorgesehen, die Inbetriebnahme für Oktober 2027. Ausschlaggebend für den Zeitplan sind nach Angaben von Kyon Energy insbesondere die Lieferzeiten der Hochspannungstransformatoren sowie die erforderlichen Anpassungen am Umspannwerk für den Netzanschluss. Das Umspannwerk Mehringen gilt als wichtiger Netzknoten in der Region. Der Speicher könne laut Energiemonitor der Avacon den gesamten Landkreis Nienburg einschließlich Industrie für etwa zehn Stunden versorgen.

Wie Kyon Energy weiter mitteilte, soll der Speicher aus 65 Container-Einheiten mit Lithium-Eisenphosphat-Batterien (LFP) bestehen. Über 46 Mittelspannungsstationen werde aus dem Gleichstrom der Batterien Wechselstrom erzeugt und auf ein Spannungsniveau von 30.000 Volt angehoben. Für die Netzanbindung sind demnach zwei Hochspannungstransformatoren vorgesehen. Das Projektgelände umfasst rund 3,3 Hektar. Nach Angaben des Unternehmens wird ein Teil der Fläche für Ausgleichsmaßnahmen wie Sichtschutzwälle, Hecken und Wiesen genutzt.
